Entwässerungsplanung Berlin Karlshorst-West
Aufgabe

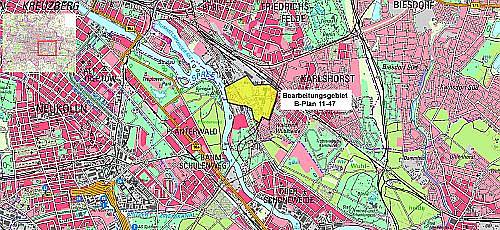

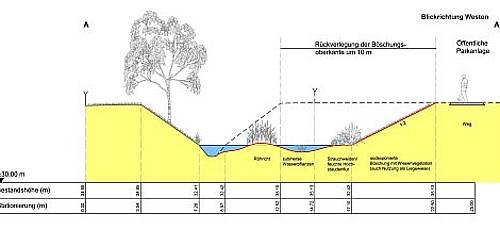

In Vorbereitung auf den Bebauungsplan 11-47a-c „Karlshorst-West“ wurden mehrere Fachgutachten beauftragt, um dem Bezirk Lichtenberg und den Behörden (Senatsverwaltung Berlin) Grundlagen zur Festsetzung des B-Planes zu liefern. Dazu gehörten eine Altlastenbewertung, ein Entwässerungskonzept und eine Machbarkeitsstudie zur Freilegung des größtenteils verrohrten Hohen Wallgrabens.
Herangehensweise
Auf der Suche nach einem tragfähigen Entwässerungskonzept für das B-Plangebiet 11-47a-c wurde zunächst eine Bestandsanalyse im Gebiet durchgeführt. Diese Bestandsanalyse hat ihren Schwerpunkt in der bodenkundlichen, hydrogeologischen und klimatischen Analyse. Ebenso wurden die gesetzlichen Vorgaben geprüft. Sowohl die Bundes- als auch die Landesgesetze setzen den Schwerpunkt bei zukünftiger Entwässerungsplanung auf die dezentrale Regenwasserbewirtschaftung. Begründet wird dies mit der Erkenntnis, dass die klassische Entwässerung den Wasserhaushalt eines Gebietes erheblich verändert und damit auch kleinklimatische Bedeutung für Stadtteile (Bezirke) haben kann.
Lösungsempfehlungen
Zur Berechnung des potentiellen Flächenbedarfs für dezentrale Anlagen wurde mit Hilfe der Software STORM die Dimensionierung der Anlagen mit Berliner Klimadaten vorgenommen. Bei sehr engen Platzverhältnissen werden Mulden-Rigolen Elemente (Überlauf von der Mulde in die Rigole 1-3 Mal pro Jahr) als Regenwasserbewirtschaftungsmaßnahme empfohlen. Der Überlauf sollte mit einem Filter ausgestattet sein, der das Überlaufwasser ebenfalls reinigt. Im Wohngebiet ist für alle Flächen hydraulisch und qualitativ eine Bewirtschaftung mit Mulden ausreichen. Die genannten Lösungen sind auch als Regenwasserbehandlungsmaßnahme nach DVWK M153 ausreichend. Anhand des Merkblatts wurde geprüft, wie der Grundwasserschutz in der Trinkwasserschutzzone bei gleichzeitiger Versickerung gewährleistet werden kann. Die Regenwasserbewirtschaftung auf dem B-Plangebiet 11-47a-c durchzuführen ist möglich, bedarf aber einer abgestimmten Planung in allen kommenden Planungsphasen.
Projektinformationen
Laufzeit: 2011 - 2012
